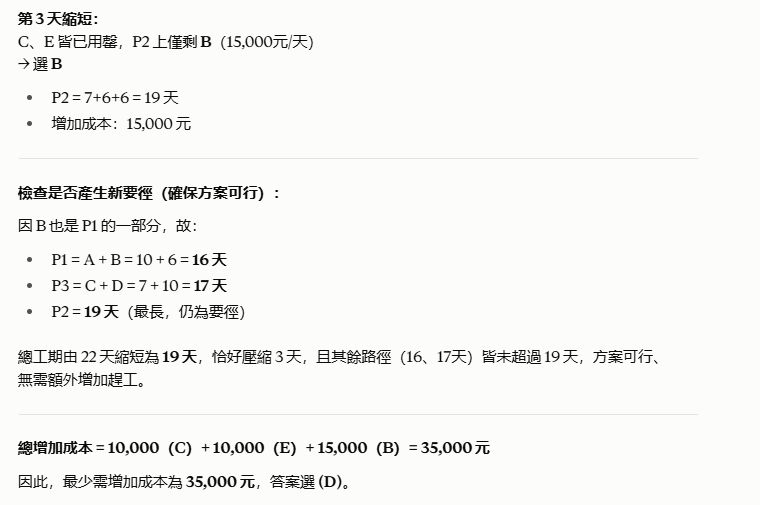

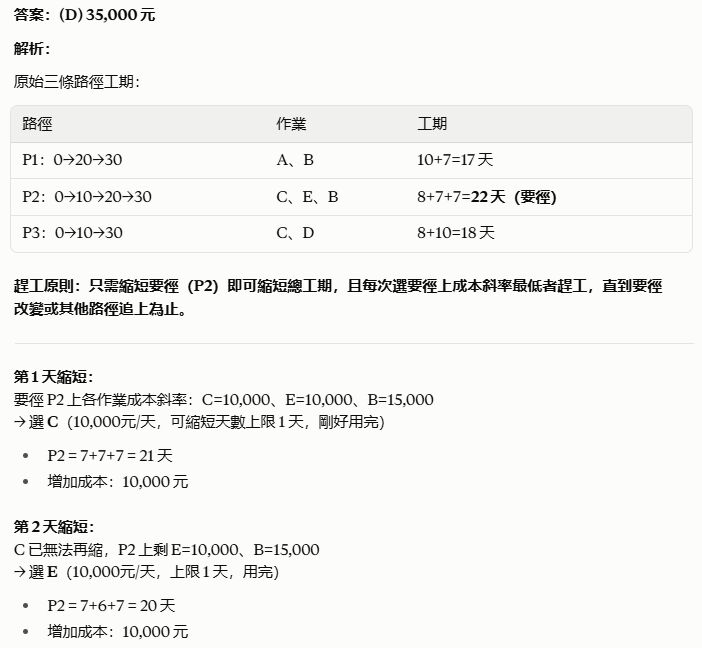

42 本工程由預定工期壓縮三天工期時,最少需增加多少成本?
(A) 44,000 元
(B) 50,000 元
(C) 42,000 元
(D) 35,000 元

答案:登入後查看
統計: A(58), B(33), C(111), D(713), E(0) #3792825

詳解 (共 1 筆)
